为积极配合03省道义桥至楼塔段道路改建工程,,,,,,4月29日,,,,,,南片运管中心完成猫头山至潘山段DN800污水压力管割接,,,,,,共计迁改总长930米,,,,,,耗时10个小时,,,,,,较原计划提前6小时完成。。。。。。。。
本次迁改停水涉及范围较广,,,,,,戴村、河上、楼塔泵站服务片区均暂停污水输送。。。。。。。。为有效缩短割接时间,,,,,,保障割接作业顺利推进,,,,,,工作人员于施工前先行踏勘现场!�。。。。。。�,,,发现割接点紧邻时代大道桥戴线,,,,,,施工期间需临时借用一个车道。。。。。。。。对此,,,,,,南片运管中心积极对接当地交管部门,,,,,,配合做好施工期间交通组织。。。。。。。。同时做好相应围栏工作,,,,,,实现“封闭式”管理,,,,,,确保施工安全。。。。。。。。
施工开挖期间,,,,,,场地东侧某雨水管忽发漏水,,,,,,为防止基坑坍塌,,,,,,影响后续施工,,,,,,南片运管中心指挥施工班组及时采取围挡降水措施。。。。。。。。

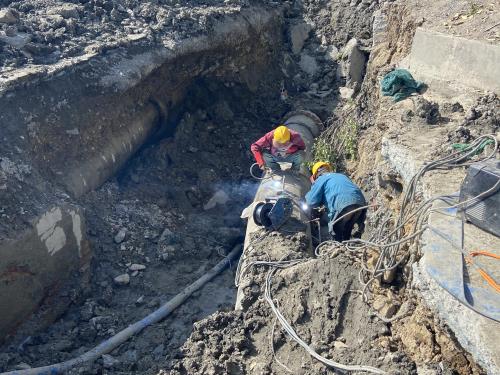

经历开挖、维护、割接、下管、焊接和回填等工序,,,,,,在安装、电焊、起重、机械操作等各类作业人员的协调配合下,,,,,,割接工作历时10个小时完成,,,,,,南片地区各泵站恢复正常通水运行。。。。。。。。
