10月28日晚,,,,,,,,历经48小时奋战,,,,,,,,北片运管中心提前2天顺利完成红垦泵站高、低配电柜更换。。。。。。。。
红垦泵站地处钱塘江边,,,,,,,,潮气重,,,,,,,,泵站内收集的工业污水腐蚀性强,,,,,,,,配电柜易腐蚀,,,,,,,,考虑到配电柜使用年限临近,,,,,,,,且部分抽屉柜短路,,,,,,,,配电柜内部件老化、失灵,,,,,,,,北片运管中心决定更换红垦高、低压配电柜。。。。。。。。
提前部署 准备充分
向供电局申请停电通知,,,,,,,,提前一周向各涉水企业派送停水通知单,,,,,,,,并多次去电提醒企业做好停水准备。。。。。。。。同时,,,,,,,,为保障红垦南郊监狱正常生活排水,,,,,,,,启用备用发电机保留一台水泵运行,,,,,,,,尽可能减少更换带来的影响。。。。。。。。
有序推进 顺利完成

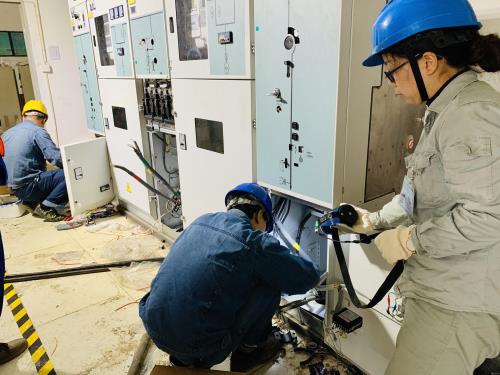

10月27日,,,,,,,,拆除旧柜。。。。。。。。高低配柜就位,,,,,,,,内部接线。。。。。。。。
10月28日,,,,,,,,按接两条高压进线,,,,,,,,一条变压器出线,,,,,,,,制作高压电缆头,,,,,,,,以及连接变压器与低配电柜的铝排桥架。。。。。。。。此外,,,,,,,,做好相关设备电器试验,,,,,,,,检测设备是否正常运行,,,,,,,,完成最后扫尾工作,,,,,,,,顺利通电通水。。。。。。。。更换后的低压配电柜自带小型发电机,,,,,,,,可为突发断电提供应急之需。。。。。。。。
此次更换,,,,,,,,为红垦泵站安全生产运行奠定了基础。。。。。。。。
