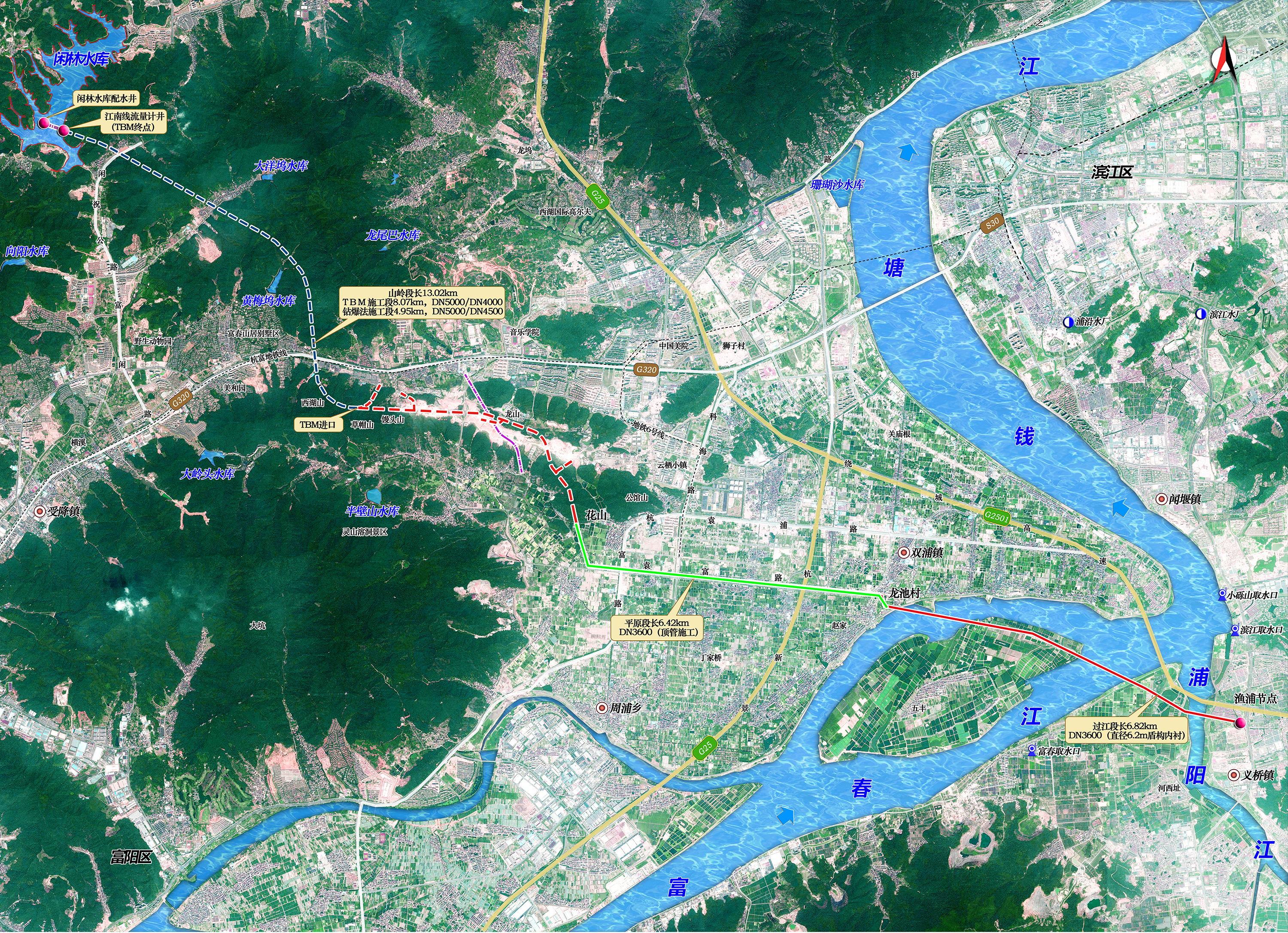

杭州市第二水源输水通道工程江南线项目是杭州市第二水源千岛湖配水工程下游的后续工程一部分,,,,,,,,承担着向杭州市江南地区的输水供水重任;;;;;;工程项目建成后,,,,,,,,整个江南地区将形成以钱塘江、千岛湖互为备用的双水源供水格局,,,,,,,,从根本上提高钱塘江南岸城市供水安全保障程度和饮水品质。。。。。
工程自余杭闲林水库配水井开始,,,,,,,,新建输水隧洞和管道,,,,,,,,途经余杭、西湖、富阳、SG亚洲胜游四个行政区,,,,,,,,最后至SG亚洲胜游渔浦节点,,,,,,,,总长约26公里,,,,,,,,总投资约30亿元,,,,,,,,全线分3个标段分段开工建设,,,,,,,,分别为山岭段、平原段和过江段。。。。。
山岭段隧洞线路全长约13.027km,,,,,,,,以闲林水库配水井为起点,,,,,,,,采用山体隧洞形式穿越闲林水库东南侧山体黄梅坞林场,,,,,,,,在金家岭附近穿越320国道,,,,,,,,一路往东穿过馒头山、灵龙山和龙山,,,,,,,,至终点花山隧洞出口检查井。。。。。施工工艺采用钻爆法+TBM法组合方案;;;;;;其中,,,,,,,,钻爆法施工段长约4.952km,,,,,,,,TBM法施工段长约8.075km,,,,,,,,最大管径为DN5000;;;;;;同时,,,,,,,,山岭段布置4个施工支洞。。。。。
平原段线路全长约6.33km,,,,,,,,以花山隧洞出口检查井为起点,,,,,,,,采用顶管管道形式往南敷设穿越规划的铜鉴湖区域至袁富路南侧绿化带内,,,,,,,,再沿袁富路绿化带向东敷设管道,,,,,,,,至终点富春江边北岸龙池村工作井。。。。。施工工艺采用沉井+顶管法组合方案,,,,,,,,最大管径为DN3600;;;;;;同时,,,,,,,,沿线共设置顶管工作(接收)井10座,,,,,,,,其中DG02、DG04、DG05、DG07、DG09、DG11工作井为顶管始发井,,,,,,,,DG03、DG06、DG08、DG10工作井为顶管接收井。。。。。
过江段线路全长约6.87km,,,,,,,,以龙池村工作井为起点,,,,,,,,采用盾构管道形式穿越钱塘江、富春江、五丰岛、浦阳江后到达终点SG亚洲胜游渔浦节点。。。。。施工工艺采用沉井+泥水平衡盾构法组合方案,,,,,,,,盾构隧道外径6.2m,,,,,,,,内径5.5m,,,,,,,,隧道内衬DN3600钢管原水管,,,,,,,,并预留2根DN600钢管;;;;;;同时,,,,,,,,沿线共设置盾构工作井3座,,,,,,,,其中1#、3#工作井为盾构始发井,,,,,,,,分别位于过江段起点(双浦龙池穿江点)、终点(渔浦节点);;;;;;2#工作井位于长安沙岛东北角,,,,,,,,为盾构接收井。。。。。
