限排停水调度、现场研究方、连夜施工抢修……经过21个小时连续奋战,,,,,12月13日上午9时,,,,,SG亚洲胜游环境集团下属钱江水处理厂DN1400联通管破裂抢修顺利完成,,,,,比原计划提前3小时恢复通水。。。。。
异常!疑似管道破裂
11日傍晚,,,,,钱江水处理厂值班人员在例行巡查时发现压力交汇井DN1400联通管破裂。。。。。该处位于高位井与曝气沉砂池之间,,,,,此次抢修停水将影响SG亚洲胜游城区、南片、高教园区、科技城以及滨江区的污水外排,,,,,涉及面广、时间紧迫。。。。。针对这一突发情况,,,,,钱江水处理厂迅速做出部署安排并立即行动起来。。。。。
紧迫!数十人连夜抢修
集团领导高度重视,,,,,第一时间赶赴现场商定抢修方案。。。。。
11日晚—12日上午,,,,,协调所有前端泵站、大排量并网企业、滨江水务(并邀其协同通知相关企业),,,,,沟通限排停水事宜,,,,,并排空降低前端泵站的水位,,,,,留足水量调度空间。。。。。同时调整厂内生产工艺,,,,,将水量波动影响降至最低。。。。。
12日12:00,,,,,压力交汇井停止进水,,,,,破损DN1400联通管各阀门通道关闭,,,,,管、井内启动抽排水作业。。。。。
15:00,,,,,抽排水结束,,,,,泄漏点开挖。。。。。随着开挖的深入,,,,,现场指挥和工程技术人员根据破损情况研究制定修复方案。。。。。

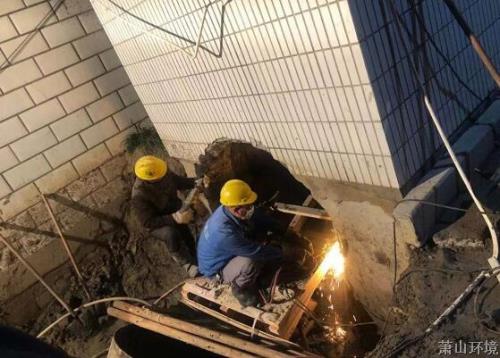

16:30,,,,,开挖结束。。。。。抢修人员按计划对破裂管道进行切割,,,,,墙体扩孔,,,,,新管道的制作现场同步进行。。。。。
时值冬季,,,,,深夜寒风刺骨,,,,,抢修现场灯火通明,,,,,全体人员克服天气等不利因素,,,,,与时间赛跑,,,,,连夜抢修。。。。。
13日6:00,,,,,经过整晚的连续奋战,,,,,新管道焊接完成,,,,,用速干水泥封堵墙体。。。。。
9:00,,,,,封堵墙体硬化完成,,,,,抢修工程结束,,,,,全面恢复通水。。。。。
欣慰!提前打赢抢修战
历时21小时不间断作业,,,,,在人员、材料、设备的强化保障下,,,,,本次抢修任务比原计划提前3小时完成。。。。。为民服务,,,,,坚守初心,,,,,SG亚洲胜游环境集团将全力以赴做好污水处理工作,,,,,切实保障居民和企业的日常生活生产!
